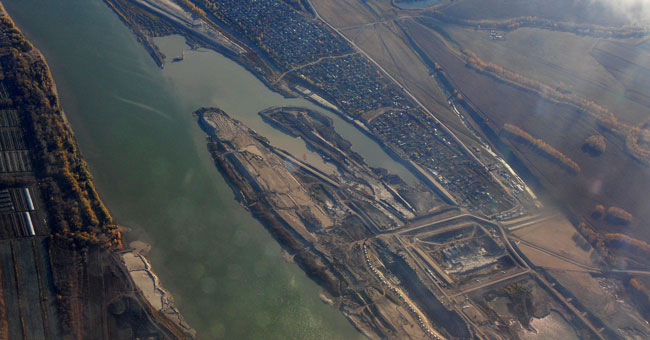

«мостовик» настаивает на комплексной экспертизе красногорского гидроузла
- Select a language for the TTS:
- Russian Female
- Russian Male
- Language selected: (auto detect) - RU

Play all audios:

_ОБАНКРОТИВШИЙСЯ ГЕНПОДРЯДЧИК ВСЕ ЕЩЕ ПЫТАЕТСЯ ДОКАЗАТЬ В СУДЕ, ЧТО ОМСКАЯ ОБЛАСТЬ ЗАДОЛЖАЛА ЕМУ ЗА ВЫПОЛНЕННЫЕ РАБОТЫ 1,247 МЛРД РУБЛЕЙ_ На минувшей неделе, 13 мая, в Арбитражном суде
Омской области продолжилось рассмотрение иска омского ООО «НПО «Мостовик» к казенному учреждению Омской области «Управление заказчика по строительству транспортных объектов и
гидротехнических сооружений» о взыскании 1,247 млрд рублей. На эту сумму, как считают юристы компании-генподрядчика, работы на плотине были выполнены, но не оплачены. Региональная власть
уверяет, что дополнительные работы в рамках госконтракта не согласовывались, а все остальное – это лишь «хотелки» руководства «Мостовика», которому нечем рассчитываться со Сбербанком и
прочими кредиторами. Доказать объемы и обоснованность выполнения дополнительных работ, вызванных недостатками проектной документации, «Мостовик» надеялся с помощью судебной
строительно-технической экспертизы, которую предлагал заказать в АНО «Центр судебной экспертизы «ПетроЭксперт» (Санкт-Петербург). По мнению юристов компании, только мнение независимых
экспертов может поставить точку в споре между честным, но простоватым подрядчиком и хитрым заказчиком, который три года наблюдал за выполнением различных дополнительных работ и не
препятствовал их выполнению, а теперь отрицает очевидное. _– Без экспертизы суд просто не может сделать вывод о том, что эти работы не выполнялись. И не сможет сделать вывод, что эти работы
были не нужны, – _подчеркнул юрист «Мостовика»._– Позиция ответчика, что дополнительные работы мы выполняли по собственной инициативе, – она подлежит критике. И если наше ходатайство о
назначении экспертизы не будет удовлетворено, мы будем вынуждены ходатайствовать об отводе суда._ По мнению представителя КУОО «Управление заказчика по строительству транспортных объектов и
гидротехнических сооружений», никакая экспертиза гидроузла не нужна. Мол, обсуждается вопрос исключительно правовой. Истец должен был представить доказательства выполнения дополнительных
объемов работ, не предусмотренных госконтрактом, и то, что эти работы согласовывались заказчиком (Омской областью) и проектной организацией (ОАО Московский областной институт «Гидропроект»),
которая осуществляла авторский надзор за строительством. Пока же никаких доказательств «Мостовик» не представил. Хотя все дополнительные виды работ, если бы они действительно
согласовывались с заказчиком, должны были оформляться дополнительными соглашениями с подписями и печатями. _– Даже если работы, не предусмотренные госконтрактом, действительно были
проведены, а экспертиза может подтвердить только факт выполнения таких работ – было или не было, то это ничего не изменит, поскольку генподрядчик не может самостоятельно принимать таких
решений, не утвердив объем и стоимость дополнительных работ с заказчиком_, – подчеркнул представитель заказчика. – _Если генподрядчик видел какие-то несоответствия в проектной документации,
как он говорит сейчас, то он должен был просто отказаться дальше строить объект._ Судья Сергей ЛУГОВИК не испугался возможного ходатайства об отводе и после недолгих раздумий отклонил
требование «Мостовика» о назначении комплексной экспертизы, дабы не затягивать дело, которое, по его мнению, и так уже рассматривается слишком долго. Тогда расстроенные юристы «Мостовика»
сделали обещанный ход конем – заявили ходатайство, в котором высказали свои сомнения в беспристрастности Сергея ЛУГОВИКА. Мол, есть основания полагать, что суд подходит к рассмотрению иска
формально и он заранее определился, что займет сторону ответчика, не выслушав всех доводов сторон. _– Мы говорим о большом комплексе работ, который проводился в течение длительного периода
времени. Это не то, что одну машину песка лишнюю завезти на объект_, – напомнил представитель «Мостовика». – _Чтобы выполнить в полном объеме проектные работы, необходимо было выполнить
огромное количество дорогостоящих мероприятий. Без этих мероприятий объект не мог бы существовать. Поэтому мы считаем, что в данном случае недопустима такая позиция, которой придерживается
ответчик: «Не подписана бумажка – и до свидания»._ Правда, решительный демарш истцу не помог. Заместитель председателя Арбитражного суда Омской области Борис ДОЛГАЛЕВ, рассмотрев заявление
об отводе суда, отказался его удовлетворить и вернул дело обратно судье ЛУГОВИКУ. Следующее заседание состоится 9 июня. Напомним, арбитражный суд начал рассматривать иск «Мостовика» о
взыскании долга с заказчика Красногорского гидроузла в феврале 2015 года. Иск поступил в суд 30 декабря прошлого года. Подрядчик добивается выплаты не учтенных проектно-сметной докумен
тацией строительно-монтажных работ, которые выполнялись, по его данным, с 2011-го по 2013 год. Общая проектная стоимость гидроузла – 8,622 млрд рублей. Объект входит в федеральную программу
по подготовке к празднованию 300-летия Омска. По условиям госконтракта «Мостовик» должен был ввести гидроузел до конца 2014 года. По состоянию на начало 2015 года выполнено работ на сумму
4,3 млрд рублей, причем в 2014 году работы на объекте практически не выполнялись. 20 января 2015 года суд отказал подрядчику в продлении госконтракта по гидроузлу. С февраля 2015 года в
отношении ООО «НПО «Мостовик» введена процедура внешнего управления.
